(Turkish) Yorum: Rusya Krizinde Akkuyu Nükleer Santralı’nın Geleceği…

Sorry, this entry is only available in Turkish. For the sake of viewer convenience, the content is shown below in the alternative language. You may click the link to switch the active language.

Akkuyu’da yapımına başlanan, herbiri 1200 MegaWatt (MW) elektriksel gücünde 4 reaktörlü Nükleer Güç Santralının (NGS) Rusya tarafından kurulması ve 60 yıl işletilmesi amacıyla, Haziran 2010’da Rusya ile yapılan anlaşma, 21 Temmuz 2010’da TBMM’de onaylanarak yasalaştı (Ayrıntılar için bkz./1,2/). Anlaşma, Rusya Federasyonunca 24 Kasım 2010’da onaylandıktan sonra, Rus tarafı reaktörleri kurmak ve ileride devreden çıkarmak (sökmek) için ‘Akkuyu Nükleer  Güç Elektrik Üretim A.Ş.’ni (APC) kurdu.

Bu arada, genişletilmiş ÇED raporu yayımlanmış ve liman inşaatına başlanmış olmakla birlikte santralın temeli, aradan geçen 5 yıla rağmen, henüz atılamamıştır.

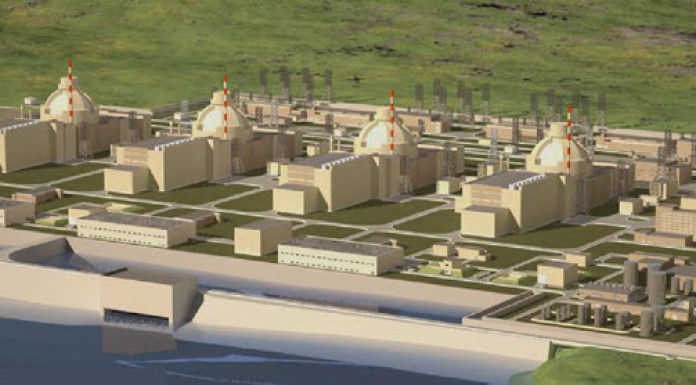

4 reaktörlü Akkuyu nükleer santralının maket resmi (kırmızı beyazlı olanlar atık gaz bacaları)

Akkuyu nükleer santralının yapım ve işletme giderlerini  anlaşmaya göre (‘yap, işlet ve bize elektrik sat’ modeli) tümüyle Rus Şirketi üstlenecek ve ileride santralın sahibi olacaktır, santral Türkiye’ye devredilmeyecektir. Bu nedenle hükümet, Akkuyu Nükleer Güç Santalı’yla (NGS) ilgili olarak bütçesinde herhangi bir para ayırmamıştır. Medyada yer alan haberlere göre Rus şirketi, bugüne kadar Akkuyu NGS’yla ilgili olarak 3 milyar dolar harcamıştır.

Enerji Magazin‘in internetteki 4 Aralık 2015 günkü sayfasında:

‚Rusya Ekonomi ve Gelişim Bakanı Aleksey Ulyukaev, Türk Akımı ve Akkuyu gibi büyük yatırım projelerinin Rus hükümetinin kararıyla dondurulmayacağını, bu projelerin geleceğinin şirketlere bağlı olduğunu bildirdi‘ cümlesi yer alıyor. ‚Şirketlere bağlı olması‘ söyleminden ne sonuçlar çıkabilir? biraz irdeleyelim:

Türkiye, Akkuyu’da yapılacak 4 reaktörden ilk ikisinde üretilecek elektriğin %70’ni, diğer iki reaktörde üretilecek elektriğin %30’nu satın alma garantisini Rus şirketine vermiştir (12,35 ABD dolar-sent/kWh fiyatından). Arta kalan miktarı, Rus şirketi serbest piyasaya satabilecektir. İleride serbest piyasa, arta kalan elektriği sürekli olarak satın almadığında, Rus şirketi fazla elektriği Suriye ve Irak gibi komşu ülkelere enerji hatları döşeyerek satmayı tasarlamış olmalıdır. Yoksa maliyeti çok yüksek 4 reaktörlü bir nükleer santralın yapımını, Türkiye, 4 reaktörde üretilecek toplam elektrik miktarını satın almak için bir garanti vermediğinden üstlenmezdi sanırız. 2010 yılında Suriye ve Irak’taki bugünkü kaos durumu bulunmuyordu. Yakın gelecekte Rusya’yla olan bugünkü kriz atlatılsa bile, güneydeki enerji nakil hatlarının, trafoların sabotajı gibi nedenlerle, santrallarda üretilen artakalan elektriğin iletilemeyeceği, satılamayacağı düşünüldüğünde, Rusya’nın, Akkuyu’da 4 reaktörden belki son ikisinin yapılmaması ve hatta Akkuyu projesinin tümüyle durdurulması girişimlerinde bulunabileceği de gözönüne alınmalıdır.

Kriz sürerse, Rusya’nın önce santralın yapımını yavaşlatarak daha fazla para harcamayacağı (örneğin 2016’da santralın temelinin atılmayacağı) düşünülebilir. Kriz süresi uzadıkça Akkuyu nükleer santralının yapımı da uzayacağından, giderler de gitgide artacaktır. İleride santral yapılıp öngörüldüğü gibi devreye sokulamazsa, hatta yapımı çeşitli gerekçelerle (örneğin yargı yoluyla) engellenirse, Rusya’nın, ilerideki büyük kayıplarının yanında bugüne kadar harcadığı 3 milyar dolar, çok daha az  kalacağından, Rusya, bugünkü kaybı göze alabilir ve santral yapımını durdurma yoluna gidebilir (Zararın neresinden dönülürse, o kadar kardır!, mantığıyla). Bunun ilk işaretini, son günlerde medyada yer alan, Akkuyu için yetiştirilen Türk öğrencilerinin yaka paça Rusya’dan atılma haberi veriyor.

Unutmamak gerekir ki bir nükleer santral, bir otomobil fabrikası gibi işletilemiyor. Nükleer santralın ileride sorunsuz işletilmesi, ancak iki ülkenin dostluğuyla, nükleer santralı işletecek personelin Rusya’da eğitilmesiyle, ‘on the job training’ ile deneyim kazanmasıyla, Rusya’dan gerektiğinde ilgili uzmanların çabucak getirilebilmesiyle, nükleer yakıtın ve radyoaktif atıkların güvenli olarak taşınması ve depolanmasıyla ve ortaya çıkabilecek çok çeşitli sorunlara birlikte, karşılıklı anlayış içinde çözümlerin aranmasıyla, sürebilir. Kısaca: ’Yap,işlet ve bize elektrik sat modeli’ ancak iki ülke dost olduğu sürece, sürebilir. Yoksa ağır aksak, engellemelerle, kesintilerle ilerler ki, bunun iki tarafa da bir yararı olamayacağı açık.

Akkuyu Nükleer Santral Anlaşması Bozulursa Ne Olur?

İşin hukuki yanını, anlaşmayı inceleyecek hukukçular açıklayabilirler. Biz işin tekniğine bakarsak, hükümet, ya bütçeden para ayırıp başka bir şirkete modern bir nükleer santralı Akkuyu’da yaptırtabilir ya da yine aynı ‘yap işlet modeline’ göre bulunabilirse başka bir şirket devreye girebilir. Ancak sanırız bu ikincisine, ‘büyük zarar etme riski’ nedeniyle’ teklif verebilecek şirketleri bulabilmek, kolay olmayacaktır. 2010 öncesi, Akkuyu için batılı şirketler yap işlet modelinde ‘büyük zarar etme’ riski gördüklerinden, tekliflerini geri çektiler, sadece Rusya ile anlaşma yapılabildi.

Rus şirketi, Akkuyu NGS işletildiğinde çok kar edeceği için mi, santral yapımından vaz geçemeyecek?

Bugüne kadar batılı şirketlerin kurdukları NGS’lardan elde edilen deneyimlerin ortaya çıkardığı şu sonucu önceden açıklamak yararlı olabilir:

 ‘Bir nükleer santralın yapım süresi ve mal oluş fiyatı, ancak bittiği ve elektrik üretimine başladığı zaman belli olur, bunlar, önceden gerçekçi olarak hesaplanamaz’

Akkuyu’daki 4 nükleer reaktörlü santral ileride işletildiğinde, ilk 15 yılda, Rus şirketinin elektrik satımından 70 milyar dolar gelir elde edeceği ve bu karlı işten kolayca vazgeçemeyeceği medyada yer alıyor /3/.  ’70 milyar dolar gelir elde etme’ yanlış olarak ‘ büyük kar etme’ şeklinde sunulup  algılandığından durumu açıklayalım:

Önce şunu belirtelim: 70 milyar dolar hesaplanırken, elektrik üretiminde, santralın veriminin (ya da kapasite kullanım oranının) % 90 olacağı öngörülmüş olmalıdır. Yani 4 reaktörün sadece %10’luk freyle 15 yıl boyunca her an  şebekeye elektrik vereceği varsayılıyor ki bu yaklaşım hiç gerçekçi değildir. Hesaplama, 15 yıl için 4 reaktörün toplam 4800 MW ve % 75 verimle çalışabileceği varsayılarak üretilecek elektriğin 0,1235 usd/kWh fiyatından satımı için yapılırsa, daha doğru ‘ortalama bir değer’ bulunabilir ama bunun bile iyi bir yaklaşım olduğu söylenemez ve bu coğrafyadaki koşullarda % 75 verimin de çok altında kalınacağını öngörmek daha gerçekçi olur (*) :

4 x 1200 MW x  15 yıl x 8760 saat/yıl x  0,75 verim x 0,1235 usd/kWh x 1000kW/MW

= 58,420 milyar usd.  Bu nedenle elektrik satılarak, 15 yılda bu gelire ulaşılması bile gerçekçi değildir.

Akkuyu’daki ilk reaktörün temeli 5 yılda atılamadığına göre, bunun, yapım süresi sonunda elektrik üretebilmesi için, daha 5-10 yıl geçeceği öngörülmelidir, o da kriz yakında atlatılır, herşey normal yürür ve yargı yoluyla vb. engellemeler olmaz ise. Bu çeşit ertelemeler ileride diğer 3 reaktör için de olabilir. Reaktörlerin 10 yılı geçebilecek uzun yapım süreleri boyunca, şirketin, bankalardan her yıl  ortalama   1-2 milyar dolar kredi alacağı, buna her yıl eklenen yeni kredilerle, biriken faizlerle borç yükünün ve geri ödeme taksitlerinin  gitgide artacağı öngörülmelidir.

Yukardaki hesaplamayla ileride birikeceği kestirilen 58 milyar dolarlık gelire karşın, giderlerin ne olacağına bakmak ve bunları toplam gelirden düşerek şirketin kar mı zarar mı? edeceğini kabaca kestirmek, durumu bir miktar açıklığa kavuşturabilir.

Nükleer santralın ‘normal çalışma durumunda’ki , giderler için, örnekleri sıralarsak:

Bankalara ödenecek taksitler, nükleer yakıta (uranyum) ve taşınmasına ödenecek paralar, sigortalar, az, orta ve yüksek radyoaktiviteli katı ve sıvı atıkların, önce bir miktar radyoaktivitelerinin azaltılmasıyla/giderilmesiyle ilgili çalışmalar, daha sonra radyoaktif atıkların gruplandırılarak varillerde toplanması, taşınması ve depolanmasıyla ilgili giderler, kullanılmış yakıt elemanlarının Rusya’ya taşınması sırasındaki önlemlerle ilgili giderler, her yıl santralda yapılması zorunlu olan bakım, onarım giderleri, santralın işletilmesiyle ilgili personel, araç, gereç ve diğer çok çeşitli giderler, vergiler ve ileride santralın sökümü için ayrılması zorunlu olacak paranın biriktirilmesi. Önceden tam olarak hesaplanamayan 15 yılda oluşacak yukardaki giderlerin toplamı, 58 milyar dolar olarak varsayılan ilerideki toplam gelirden düşüldüğünde ise, şirketin kar değil zarar etme olasılığı hiç de az değildir.

Kaldı ki tüm bu giderler, santralın normal çalışmasıyla ilgilidir. Büyük bir kaza durumunda ise ortaya çıkacak giderlerin devasa büyüklüğünü kestirebilmek olası değildir.

Batılı şirketler büyük risk içeren bu durumu gördüklerinden, ‘yap işlet ve bize elektrik sat’ modelini kabul etmediler ve Akkuyu için tekliflerini geri çektiler.

Bu nedenlerle sonuç olarak, Rus şirketi, ileride oluşacak tüm bu giderlerin, kriz ve güneydeki kaos ya da belirsizlik ortamında artacağını hesaplayarak, bugünkü krizden yararlanıp, Akkuyu projesinden çekilme yollarını arayabilir.

Hükümet bütçeden para ayırıp Akkuyu santralını kurdurabilir mi?

Hükümetin bütçeden para ayırarak Akkuyu’da modern bir nükleer santralı başka bir şirkete yaptırabilmesi ise bütçeyi alt üst edeceğinden eskiden Ecevit döneminde olduğu gibi, hükümetin Akkuyu’dan vazgeçmesiyle sonuçlanabilir. 4 reaktörlü modern bir nükleer santral için 20-30 milyar dolar, zamanla gelişecek teknolojilerin eklenen yaptırımlarıyla (Finlandiya örneğinde olduğu gibi /2/), az bile gelebilir. Kaldı ki, 4 reaktörlü bir santraldan sağlanabilecek elektrik, Türkiye’nin toplam elektrik gereksiniminin  %10’nu bile karşılayamıyor. Çok daha fazla sayıda santral yapılması için ise ya hükümetin bütçede  10 yıl boyunca toplam 100-200 milyar dolar ayırması ya da bu yatırımı yapacak şirketler bulması gerekiyor ki bunun da hiç kolay olmadığını geçmiş deneyimler  (tek bir reaktör ısmarlanması durumunda bile)  gösteriyor.

Sinop nükleer santral projesi de etkilenir mi?

Öte yandan, Rusya krizi ve güneyimizdeki kaos sürdüğü sürece ‘yap, işlet modeliyle’ Mitsubishi ve Areva’nın Sinop’ta birlikte %51  ve bir Türk şirketinin (EÜAŞ) de %49 hisseyle yapmayı planladıkları 4 reaktörlü nükleer santral için de bu şirketlerin yatırım yapmaya istekli olmayacakları ya da projeyi epey erteleyecekleri de kestirilebilir. Sinop NGS anlaşması için bkz. /4/.

Yenilenebilir enerjilerde durum ve sonuç?

Nükleer santrallar öngörüldüğü gibi kurulamazsa ve hatta kurulsalar bile, yenilenebilir enerjilerle elektrik üretimine hız verilmesi, enerji üretim yelpazesindeki bir boşluğu dolduracağından, yerinde olacağı açıktır.  Ancak, güneş ve rüzgar enerjileri yakın gelecekte çok artırılsa bile (bugün toplam elektrik üretiminin % 3’ünden de daha az), bunlardan sağlanacak elektrik miktarının, doğal gaz ve kömürlü santralların ürettikleri elektrik miktarına ulaşmaları, ne yazık ki, beklenemez. Örneğin 500 MW’lık bir kömür santralından alınan elektriği karşılayabilmek için kabaca 100 adetten fazla rüzgar santralı gerekiyor ve bunların yıllık verimi ( kapasite kullanım oranı)  %20’nin altında (Almanya’da ortalama olarak % 16), kömürlüler % 60, nükleer santrallar % 75 verimlilikte). Ayrıca yenilenebilir enerji santralları için elektrik şebekesinin de yenilenmesi gerekiyor (Ayrıntılı açıklamalar için bkz /2,5/).  Güneşin geceleri ve rüzgarın da her zaman bulunmaması, elektrik enerjisinin büyük miktarda depolanamaması nedenleriyle, güneş ve rüzgar enerjileri, taban enerji gereksinimini karşılamada yetersiz kalacaklarından (fabrikaların çalışması, kentlerin geceleri aydınlatılması gibi her an gereken elektriğin sağlanması gerektiğinden) yine kömüre ya da başka ülkelerden sağlanabilecek doğal gaza dönülecektir. Bu ise bilindiği gibi artan CO2 sorunu ve küresel ısınma gerekçesiyle frenlenecektir.

Gelecekte, sadece kendi nüfusumuz ve iç pazar  için değil, dış satım mallarının artımı istenen üretimi için de daha fazla elektrik gerekecektir. Artan ve gitgide konforlu (ve savurgan!) yaşayan nüfus için de gerekecek elektriğin nasıl sağlanacağına?, seçenekler ortaya konularak, karar verilmesi ve bir an önce işe başlanılması gereği açıktır /2,5/.

…………………

(*)  Almanya’daki gibi normal koşullarda çalışan bir nükleer santralda bile,  bakım, onarım çalışmaları, bazı arızalar ve yenilenebilir kaynaklı elektriğin şebekeye öncelikle beslenmesi zorunluluğu nedeniyle, nükleer santralların zaman zaman durdurulması (by pass’a alınması) sonucu, bir nükleer santral yılda ortalama olarak ancak % 75 verimle çalışabiliyor. Rusya krizinin ne kadar süreceğiyle ilgili belirsizlik ve çevre ülkelerdeki kaos nedenleriyle, ileride bu %75 verimin üst sınır olarak görülmesi gerçekçi bir yaklaşım olur ve bu nedenle elektrik satımından elde edilecek 58 milyar dolarlık gelir kestiriminin de üst sınır olarak görülmesi yanlış olmaz.

Yüksel Atakan, Dr.Y.Müh., Almanya, ybatakan@gmail.com

…………………………

/ 1/ Akkuyu anlaşması: http://www.resmigazete.gov.tr/eskiler/2010/10/20101006-6.htm

/2/ Akkuyu projesiyle ilgili daha önceki ayrıntılı yazılarımız için bkz: ‘Radyasyon ve Sağlığımız’ kitabı, Y.Atakan, Nobel Yayınları, 2014 http://nobelyayin.com/detay.asp?u=4025

/3/ Örneğin: CNN Türk Herşey programında Kasım 2015 sonunda yapılan açıklamalar

/4/ Sinop anlaşmasıyla ilgili kanun Resmi Gazete 14.12.2014

/5/ Güneş, rüzgâr, nükleer ve kömürden enerji / Elektrik üretiminde gerçek sorunlar,

Y.Atakan Bilim ve Gelecek dergisi Ekim 2011.
